おふろON塗料は「強溶剤」です。
強い刺激臭がありますので、施工の際は換気を良くしてください。

準備

施工前にそろえる道具

  • 刷毛・・・2本
  • ローラー(短毛ウレタン)・・・2本
  • ローラーハンドル・・・2本
  • 耐水ペーパー(#240)・・・1枚
  • 耐水ペーパー(#320)・・・1枚
  • マスキングテープ(15mm)・・・1個
  • マスキングテープ(24mm)・・・1個
  • ペイントトレイ・・・2点
  • かくはん棒・・・2点

上記は施工セットで揃います。
その他に、

  • ゴム手袋(強溶剤に耐えられるもの)
  • ゴーグル
  • 防毒マスク
  • 養生紙(新聞紙、不要なタオル等)
  • ウエス(不要なタオル、布きれ等)

おふろONは、3日間施工!

1日目

下地処理~下塗り

STEP

01

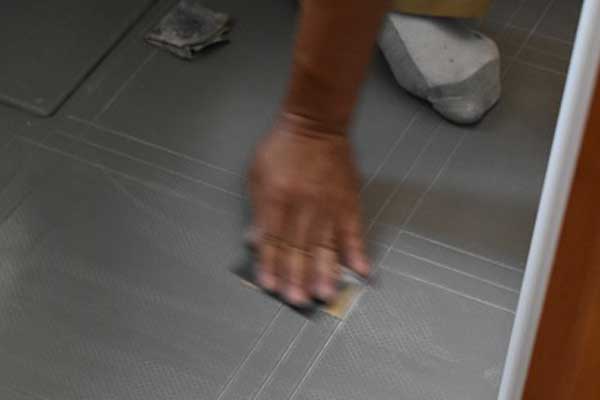

下地処理

最も重要な工程です!
時間をかけて丁寧に作業してください。

STEP

02

乾燥

塗装作業に水分は厳禁!バスタブはもちろん、浴室全体を乾燥させます。

STEP

03

マスキング(養生)

塗装個所以外を汚さない様に保護します。

STEP

04

アンダーコート(下塗り)配合

2液反応型塗料です!配合比がとても重要!よく混ぜます。

STEP

05

アンダーコート(下塗り)塗布

換気!手袋・ゴーグル・マスク!
【重要】気温は5度以上で!(5度以下で施工すると硬化が低下します。)
付属のマニュアルに従って塗布してください。

STEP

06

作業終了→硬化時間をおきます

常温23度で8時間~、低温時10度~5度は12時間以上

2日目

下塗硬化後~上塗り

STEP

01

アンダーコート塗布面を滑らかに

アンダーコート塗布面の凸凹を滑らかにして、違和感を無くします

STEP

02

トップコート(上塗り)配合

2液反応型塗料です!配合比がとても重要!よく混ぜます。

STEP

03

トップコート(上塗り)塗布

換気!手袋・ゴーグル・マスク!
※トップコートは指触乾燥(表面の乾燥)が早いので手際よく!
付属のマニュアルに従って塗布してください。

STEP

04

作業終了→硬化時間をおきます

常温23度で8時間~、低温時10度~5度は12時間以上
※ゴミ等の侵入を防ぐために目張り等をしてください。

3日目

今日から浴槽使えます!

STEP

01

マスキング(養生)撤去

※塗装直後の塗膜は硬化強度が完全でないため、マスキングテープを除去する際はカッターナイフを使って縁を切るなどしてください。

STEP

02

確認

塗り残しや凸凹の有無などの確認後、清掃して完成
